أسئلة شائعة عن توجيه الفرص في المناقصات الحكومية
إذا تأخر توجيه المناقصة داخل الفريق، قد تخسرون الفرصة حتى قبل بدء كتابة العرض. في بعض المناقصات، المهلة قد تكون 4 أيام عمل فقط، وضمان المشاركة قد يصل إلى 1% من قيمة العقد. لذلك أنا أتعامل مع التوجيه على أنه قرار وقت، وقرار امتثال، وقرار تنظيم من أول ساعة.
باختصار، أرى أن أي فريق يحتاج إلى 4 خطوات فقط حتى لا تتعطل المناقصة داخليًا:
- استقبال المناقصة وتسجيل بياناتها فورًا
- فحص الملاءمة سريعًا: مشاركة أو انسحاب
- فتح مساحة عمل مباشرة بعد الموافقة
- توزيع المسؤوليات وضبط الملفات والنسخ
وإذا أردت الصورة بأبسط شكل، فهذه هي النقاط التي أركز عليها من البداية:
- من يراجع المناقصة أولًا؟
- ما البيانات التي يجب تسجيلها فور وصولها؟
- كيف أحدد إن كانت مناسبة للشركة؟
- متى أفتح مساحة العمل؟
- كيف أوزع المهام بين التقني، التجاري، القانوني، والامتثال؟
- كيف أضبط المجلدات، المسودات، والنسخة النهائية؟
الخلاصة عندي بسيطة: كلما كان مسار التوجيه واضحًا من أول يوم، قلّ التخبط في آخر يوم. وهذا يشمل المواعيد، الشهادات، التسعير، والتقديم النهائي.
أكمل هنا وأنا أشرح الفكرة بشكل مباشر، خطوة بخطوة، وبلغة سهلة.

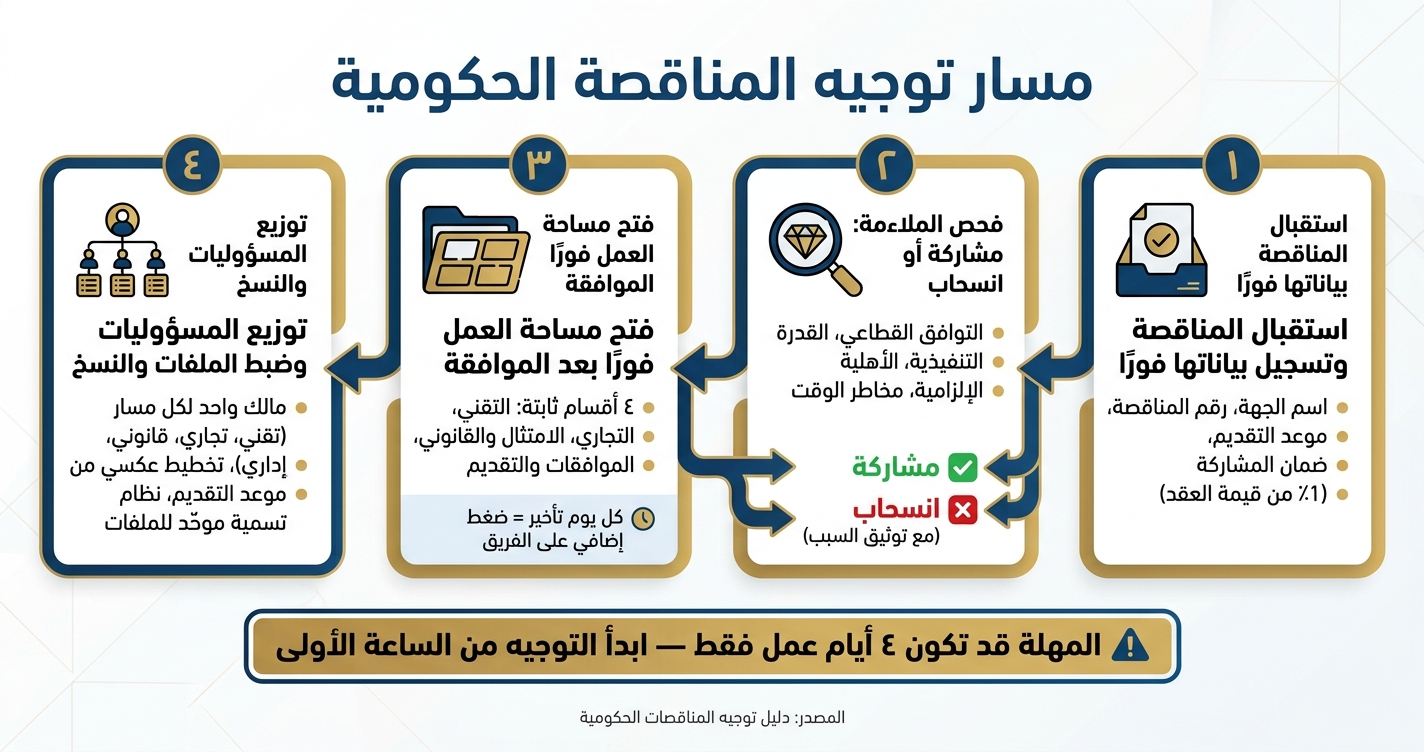

خطوات توجيه المناقصة الحكومية من الاستقبال إلى التقديم
استقبال المناقصة الجديدة: من يراجع أولًا وماذا يتحقق؟
بمجرد رصد المناقصة، يبدأ الفرز الأول مباشرة. لا يوجد وقت للمماطلة هنا، لأن أول ساعات بعد وصول الفرصة قد تصنع فرقًا كبيرًا في قرار الدخول من عدمه.
تحديد المسؤول الأول عن المراجعة وتسجيل بيانات الاستقبال
غالبًا ما يتولى المراجعة الأولى أحد هؤلاء: عضو من فريق تطوير الأعمال، أو مدير المناقصات، أو مسؤول الفرص. ويتحدد ذلك بحسب قناة وصول الفرصة.
إذا كانت المناقصة واردة من بوابة حكومية، فعادةً تذهب لمن يتابع الامتثال والدخول إلى البوابات. أما إذا كانت دعوة مباشرة، فتصل في العادة إلى قائد الحساب أو قائد القطاع المعني.
بعد تعيين المسؤول، يجب تسجيل البيانات الأساسية فورًا قبل أي توزيع داخلي. هذه الخطوة بسيطة، لكنها تمنع كثيرًا من اللخبطة لاحقًا.
| البيان | أهميته |
|---|---|
| اسم الجهة الحكومية | تحديد المشتري والجهة المُصدِرة |
| رقم المناقصة | المرجع الأساسي للتتبع |
| موعد التقديم | الموعد النهائي الحاسم |
| موعد انتهاء الاستفسارات | آخر فرصة لطرح الأسئلة |
| القيمة التقديرية (ر.س) | مقارنة بأهداف الإيرادات |
| التصنيف والتراخيص المطلوبة | فحص الأهلية الإلزامية |
| ضمان المشاركة | التزام مالي مبدئي، غالبًا 1% من قيمة العقد |
| مصدر المناقصة أو رابط المستندات | تتبع الملف الأصلي والوصول إليه |
التحقق السريع من الملاءمة قبل التمرير
بعد تسجيل البيانات، يبدأ فحص سريع للملاءمة. الفكرة هنا ليست الدخول في تحليل طويل، بل أخذ قراءة واضحة: هل تستحق هذه الفرصة أن تنتقل للخطوة التالية أم لا؟
يشمل هذا الفحص أربعة محاور رئيسية:
- التوافق مع قطاع الشركة واتجاهها
- القدرة على التنفيذ حسب الحِمل الحالي للفريق
- استيفاء الأهلية الإلزامية مثل التراخيص والتصنيفات
- مخاطر الوقت، مثل قرب موعد الاستفسارات أو وجود إجراء تسجيل قد يُغلق قبل موعد التقديم
في النهاية، القرار يكون مباشرًا: مشاركة أو انسحاب.
إذا كان القرار هو الانسحاب، فيجب توثيق السبب بوضوح. قد يكون السبب غياب ترخيص، أو تعارضًا مع مشروع قائم، أو ببساطة أن المناقصة لا تنسجم مع نشاط الشركة. هذا التوثيق ليس إجراءً شكليًا؛ بل يساعد الفريق لاحقًا على تحسين طريقة التوجيه واختيار الفرص من البداية.
أما إذا كان القرار إيجابيًا، فتبدأ الخطوة التالية مباشرة: فتح مساحة العمل وتوزيع المهام.
أين يدعم بالمر مرحلة الاستقبال والتوجيه؟
هنا يظهر دور بالمر بشكل عملي. المنصة توحّد الفرص من أكثر من 30 بوابة حكومية سعودية وخليجية، مع تحديث كل ساعتين، وتعرض درجة توافق واضحة لكل فرصة. هذا يسهّل على الفريق فرز الملاءمة بسرعة، وتحديد المالك الداخلي، قبل أن تضيق نافذة التقديم.
إذا اجتازت الفرصة الفحص الأولي، تنتقل بعدها إلى فتح مساحة العمل وتحديد هيكلها.
sbb-itb-5b0cc36
فتح مساحة العمل: متى تفتحها وكيف تنظّمها؟
افتح مساحة العمل فور اعتماد قرار المشاركة. كل يوم تأخير يضغط وقت التنسيق، ويزيد احتمال سقوط شرط مهم أو ضياع الموعد النهائي.
افتح مساحة العمل بعد الموافقة بالحد الأدنى من البيانات
ابدأ بالبيانات الأساسية مباشرة. لا تنتظر اكتمال كل شيء، لأن الهدف هنا هو تشغيل العمل من أول لحظة:
| البيان | التفاصيل |
|---|---|
| عنوان المناقصة | الاسم الرسمي كما يظهر في وثيقة الطرح |
| الجهة الحكومية | اسم الجهة المعلنة أو الجهة المالكة |
| رقم المناقصة | المعرّف المرجعي للتتبع والمراجعة |
| المواعيد النهائية | تاريخ ووقت التقديم بالتوقيت المحلي، مثل: 14/02/1447هـ، 10:00 ص |
| مدة العقد | الفترة الزمنية المتوقعة للتنفيذ |
| طريقة التقديم | إلكتروني عبر البوابة أو عبر مظاريف ورقية بحسب المطلوب |
| عملة التسعير | ر.س |
| المستندات الإلزامية | الوثائق القانونية، والشهادات الضريبية والعمالية، والمتطلبات الفنية المطلوبة |
ومن البداية، اجمع الأطراف الأساسية حول نفس المساحة:
- مدير المناقصة
- المالك التقني
- المسؤول التجاري
- مراجع الامتثال القانوني
هذا الحضور المبكر يختصر كثيرًا من الأخذ والرد لاحقًا.
قسّم مساحة العمل إلى أربعة أقسام ثابتة
الأفضل أن تعتمد هيكلًا ثابتًا يمكن الرجوع له في كل مناقصة. هذا يجعل العمل أقل ارتباكًا، ويخفف تكرار بناء الملفات من الصفر في كل مرة.
- التقني: استخراج المتطلبات، المنهجية، شهادات الخبرة، والرد التقني.
- التجاري: العرض المالي، جداول التسعير بالريال السعودي (ر.س)، والضمانات المالية.
- الامتثال والقانوني: وثائق التسجيل، الشهادات الضريبية، ومصفوفة الامتثال.
- الموافقات والتقديم: سجلات الاستفسارات، التوقيعات الداخلية، وحزمة التقديم النهائية.
بهذا التقسيم، يصبح من الأسهل إعادة استخدام الردود والشهادات والمستندات بدل البحث عنها كل مرة في أماكن متفرقة.
أين يدعم بالمر مرحلة فتح مساحة العمل؟
بالمر يختصر هذه المرحلة بشكل مباشر. بضغطة واحدة، تتحول المناقصة إلى مساحة عمل. ثم تستخرج المنصة الشروط تلقائيًا من ملفات RFP وRFQ وEOI، وبعدها تبني مصفوفة امتثال توضّح ما اكتمل وما لا يزال معلّقًا. عندها ينتقل الفريق فورًا إلى توزيع المهام ومراجعة المواعيد.
توزيع العمل داخل فريق المناقصة: المسؤوليات والمواعيد والموافقات
بعد اعتماد المشاركة، عيّن مالكًا واحدًا لكل مسار. الفكرة هنا بسيطة: لا توزّع المهام حسب من هو متاح الآن، بل حسب مسار العمل نفسه. هذا يقلّل اللخبطة ويمنع تداخل المسؤوليات.
حدّد مالكًا واضحًا لكل مسار عمل
وزّع العمل حسب المسار، لا حسب الشخص.
| مسار العمل | المالك الأساسي | المخرجات الرئيسية |
|---|---|---|
| التقني | المهندس أو المعماري المسؤول | الرد التقني، منهجية التنفيذ |
| التجاري | المحاسب أو المسؤول المالي | جداول التسعير، الضمانات المالية |
| القانوني | الممثل القانوني أو المفوّض | النظام الأساسي، التفويضات، إقرارات الامتثال، الحزمة النهائية |
| الإداري والامتثال | مسؤول الامتثال أو الموارد البشرية | الشهادات الضريبية والعمالية، المستندات الداعمة |
ابدأ بالمسار التقني؛ لأنه قاعدة التسعير. لو تأخر الرد التقني، غالبًا سيتأخر معه التسعير، ثم تتعطل بقية الحزمة. ولهذا، من الأفضل أن يعرف كل مالك ما المطلوب منه من البداية، وما الذي سيسلّمه، ولمن.
اعمل بالتخطيط العكسي من موعد التقديم
اشتغل بالعكس من موعد التقديم. حدّد نقطة النهاية أولًا، ثم ارجع خطوة خطوة:
- الاستيضاحات: قبل الإغلاق بيومَي عمل
- التسجيل: قبلها بثلاثة أيام
- التسعير: قبل 24 ساعة
- فحص الشهادات الضريبية والعمالية: قبل 48 ساعة
هذا النوع من التخطيط يريح الفريق. بدل ما تركضون في آخر يوم، يصير عندكم خط سير واضح: ماذا يُنجز أولًا، وما الذي يجب مراجعته قبل الرفع.
بعد تثبيت المالكين والمواعيد، انتقل إلى ضبط الملفات والنسخ.
أين يدعم بالمر تنسيق الفريق؟
بالمر يوفّر صلاحيات حسب الدور، ومكتبة إجابات قابلة لإعادة الاستخدام، وفحص جاهزية يكشف النواقص في المستندات أو التوقيعات أو بنود الامتثال.
بعد توزيع المسؤوليات، انتقل إلى ضبط الملفات والنسخ.
حفظ ملفات المناقصة والنسخ: نموذج بسيط للتحكم في الوثائق
رتّب الملفات حسب رقم المناقصة ونوع الوثيقة والتاريخ
بعد فتح مساحة العمل وتوزيع المهام، يحتاج الفريق إلى مجلد مركزي واحد ومنظّم يحفظ النسخ ويمنع اللخبطة.
الفكرة هنا بسيطة: استخدم هيكل مجلدات ثابت لكل المناقصات، بدل ما كل فريق يشتغل بطريقة مختلفة.
ابنِ المجلد الرئيسي اعتمادًا على رقم المناقصة واسم الجهة، ثم قسّمه إلى خمسة مجلدات فرعية:
01_كراسة_الشروط_والتعديلات: الكراسة الأصلية وأي ملاحق أو تعديلات رسمية صادرة عن الجهة02_الدراسات_والتقييم_الداخلي: دراسة الفرصة ومصفوفة المخاطر وقرارات المشاركة03_المستندات_التأهيلية: الوثائق القانونية والضريبية والعمالية والتقنية04_العرض_التجاري: جداول التسعير والضمانات المالية05_حزمة_التقديم_النهائية: النسخ النهائية الموقعة والمؤرخة التي رُفعت فعلًا
سمِّ الملفات بصيغة موحّدة بهذا الشكل: [YYYYMMDD]_[رقم المناقصة]_[نوع الوثيقة]_[v01].
مثال: 20240122_TP012-2023_العرض_الفني_v02.
بهذه الطريقة، يكفي أن ترى اسم الملف حتى تعرف تاريخه، ورقم المناقصة، ونوعه، وإصدار النسخة. وهذا يختصر وقتًا كبيرًا وقت المراجعة أو عند الرجوع لملف قديم.
تابع النسخ واحتفظ بسجل واضح للتغييرات والقرارات
بعد ترتيب المجلدات، تأتي الخطوة الأهم: ضبط النسخ. لأن المشكلة غالبًا لا تكون في نقص الملفات، بل في اختلاط المسودات مع النسخة التي تم اعتمادها.
للتقديم، استخدم آخر نسخة معتمدة فقط، واحفظها بشكل منفصل ومقفَل بعد الاعتماد.
واجعل القاعدة واضحة للجميع: كل مسودة داخلية تحمل رقم نسخة مثل v01 وv02 وv03. والأفضل أن تلتزم بنفس بنية التسمية في كل شيء، سواء في الشروط أو مصفوفة الامتثال أو حزمة التقديم. هذا يجعل الرجوع لأي ملف أسهل بكثير، ويقلل فرص الخطأ في اللحظات الحساسة.
| فئة الوثيقة | مستوى الوصول | قاعدة النسخ | الغرض من الحفظ |
|---|---|---|---|
| كراسة الشروط والتعديلات | جميع أعضاء فريق العطاء | آخر نسخة صادرة من الجهة | مرجع للامتثال والمواعيد |
| الوثائق القانونية والضريبية | القانوني والامتثال والإداري | آخر نسخة سارية | التأهل والتدقيق |
| الشهادات التقنية | الفريق التقني | نسخ مرجعية قابلة لإعادة الاستخدام | إعادة الاستخدام في مناقصات مشابهة |
| التسعير والعرض التجاري | المالي ومدير العطاء | مسودات محكومة + نسخة نهائية | المقارنة المرجعية وتحليل الهامش |
| ملاحظات المراجعة الداخلية | الإدارة | النسخة المعتمدة | تحسين العملية والمساءلة |
ومن الجيد أيضًا الاحتفاظ بسجل قرار المشاركة أو الانسحاب مع سبب مختصر. قد يبدو هذا تفصيلًا صغيرًا، لكنه يفيد لاحقًا عند مراجعة قرارات الفريق، أو عند السؤال: لماذا دخلنا هذه المناقصة أصلًا؟ ولماذا انسحبنا من تلك؟
خلاصة: الحد الأدنى من عملية التوجيه التي يجب أن يُقنّنها كل فريق
الحد الأدنى الذي يحتاجه كل فريق واضح ومباشر: مجلد موحّد، أسماء ملفات ثابتة، نسخة نهائية مقفلة، وسجل قرار واضح.
بالمر يجمع هذا المسار في مكان واحد: من اكتشاف المناقصة وتقييم التوافق، إلى استخراج الشروط من ملفات RFP وRFQ وEOI وبناء مصفوفة الامتثال، ثم فحص جاهزية العرض قبل التقديم.
FAQs
ما أولويات التوجيه عند ضيق الوقت؟
عندما يضيق الوقت، تنصرف أولويات التوجيه داخل فرق العطاءات إلى المهام التي تضمن الامتثال للمتطلبات الأساسية وتمنع الاستبعاد المباشر.
ويشمل ذلك مراجعة شروط القبول الفني والمالي، وتحديد المواعيد النهائية للتسليم، وتوزيع المهام الحرجة وفق الخبرة المتاحة داخل الفريق. كما تساعد منصة بالمر في استخراج الشروط، وإنشاء مصفوفة امتثال، وصياغة الردود بالاعتماد على سوابق الأعمال، ما يسرّع الإعداد مع الحفاظ على الدقة.
كيف أقرر المشاركة بسرعة؟
للحسم بسرعة، ابدأ من الأساسيات.
تأكد أولًا أن شركتك أو سجلك مؤهل لدى الجهة، كما يشترط الإعلان. وبعدها راجع نطاق النشاط وتأكد أنه متوافق مع موضوع المناقصة. ثم جهّز كل المستندات المطلوبة قبل موعد الإغلاق.
إذا كان هناك تسجيل مطلوب في بوابة أو نظام مخصص، فلا تؤجله. ابدأ مبكرًا، لأن التسجيل يجب أن يكتمل قبل موعد تسليم العروض. وفي بعض الحالات يكون الحد النهائي مثلًا حتى اليوم الثالث قبل فتح المظاريف أو تسليمها.
بمعنى أبسط: لا تجعل خطوة إدارية صغيرة تعطل ملفًا جاهزًا من كل النواحي.
ما أكثر أخطاء حفظ النسخ شيوعًا؟
من أكثر الأخطاء شيوعًا هنا: عدم توحيد أسماء الملفات والإصدارات، ثم حفظ النسخ في مسارات مبعثرة أو من دون سجل يوضح من أنشأ كل نسخة ومتى.
ويدخل في ذلك أيضًا عدم التأكد من أن كل نسخة تطابق المستند المعتمد، خاصة النسخ الوسيطة خلال المراجعة. أحيانًا تكون المشكلة أبسط مما تبدو: ملف محفوظ في المكان الخطأ، أو صلاحيات وصول غير مناسبة، ثم يبدأ التعديل عليه من أكثر من جهة من دون تتبع واضح. وفي حالات أخرى، قد تُفقد النسخة بالكامل لأن حفظها لم يتم في موقع آمن ومنظم.
